2015年12月29日火曜日

玄関床、本棚材の搬出



竹口さんが玄関床の栗の一枚板を設置中


加工中。


家具職人の竹村さんがはるばる長野から材料を取りに来ました。


 軽トラに乗るように加工中。

2015年12月28日月曜日

木ずり、勝手口建具

中塗り壁下地の木刷りの取付けに入りました。


樋口くんが勝手口の建具を付けに来てくれました。



2015年12月25日金曜日

断熱材、床貼りなど

今日、明日でスタッフで断熱材を入れる。


床貼りは今週中で終る予定。


曲面を合わせるのがかなり手間。

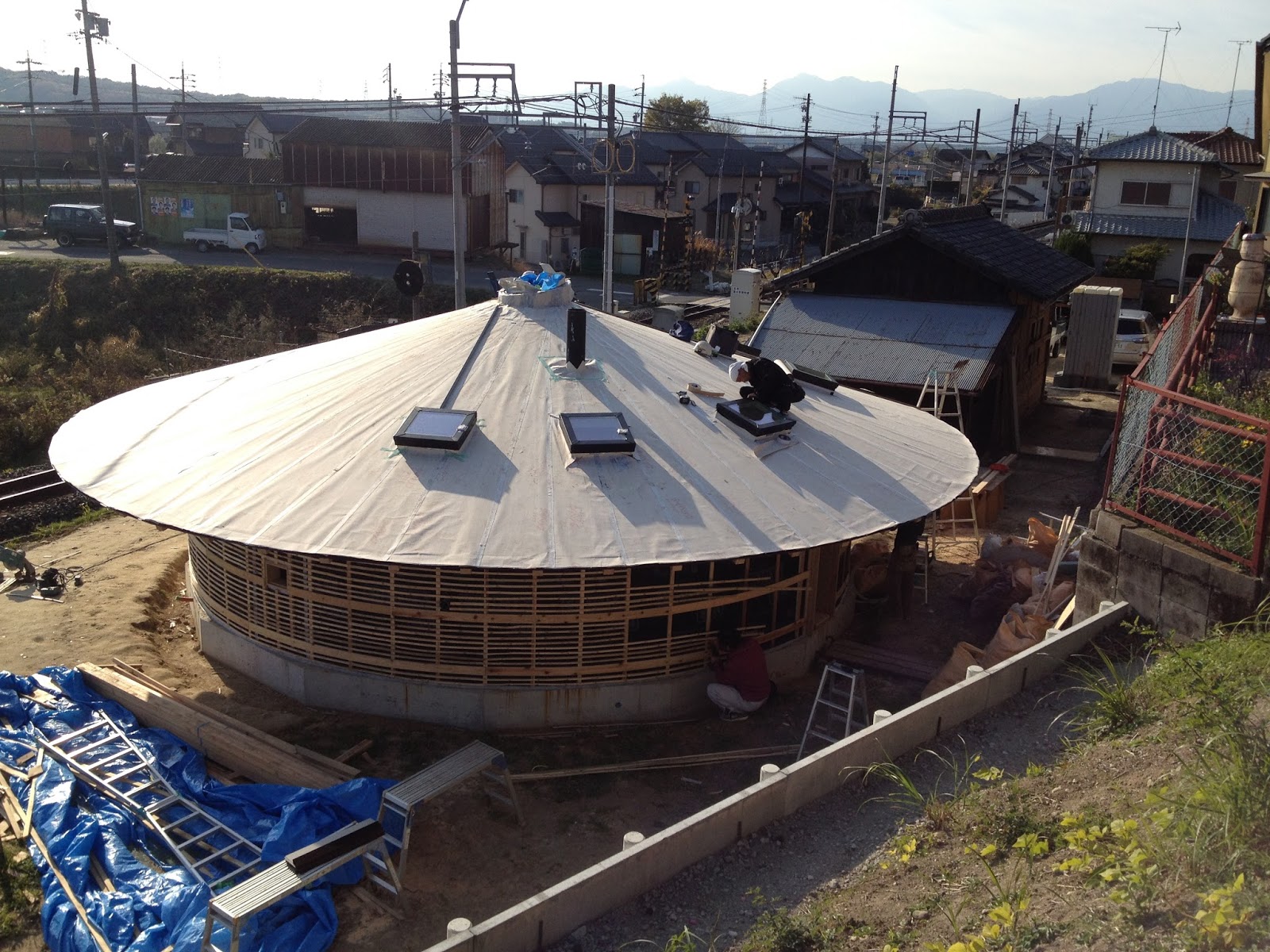

現場内装全景。


2015年12月19日土曜日

フローリング

内装工事も順調に進んでいます。
加藤くんが浴室廻りの造作をやっています。


床は主に杉田さん。





屋根も順調に進み後2〜3日で終る予定。


2015年12月15日火曜日

屋根,荒壁、床材搬入

荒壁も順調に進み今日中には終りそう。
今回は納まり上、裏返し(室内から荒壁をもう一度塗ること)が出来ないから
竹子舞と防水紙に空間を設けて荒壁が竹小舞にしっかり食いつく納まりにした。


松田くんとの付き合いももう15年近くになるけど、頭のてっぺんが大分薄くなって来たな。




丹陽の伊藤さんは引続き屋根のトップライト周りをやっています。
今回は7カ所あるので余計に時間がかかるみたい。
予定は今週中。


もうかなり前から準備しておいた栗の床材を搬入。
引き板から加工したオリジナルだから、幅がかなりまちまち。
広いものは30cm近くある。
割れたり反ったりするだろうな。
でも、既製品にない良さはメチャメチャあると思う。


 全景。

2015年12月11日金曜日

竹小舞、床下地、断熱材

今日で外部の竹子舞は終りました。


竹子舞だけでも美しい。


枠廻りはこんな感じ。


内部はスタッフが3人掛かりで床の断熱敷き。


その後を追っ掛けるように大工さんが床下地の合板貼り。


今日はここまで。


2015年12月9日水曜日

屋根板金, 左官下地



丹陽の伊藤さんが今日から本格的に現場に入った。予定は来週末まで。





左官の松田くんも今日から入った。今日は横竹。明日は立竹を建てて横竹と編む。



荒壁も現場に入った。




2015年12月8日火曜日

給排水工事, ガス工事




昨日今日と水工房の矢野さんがキッチンや浴室まわりの給排水工事をしました。





2015年12月7日月曜日

屋根,壁下地など

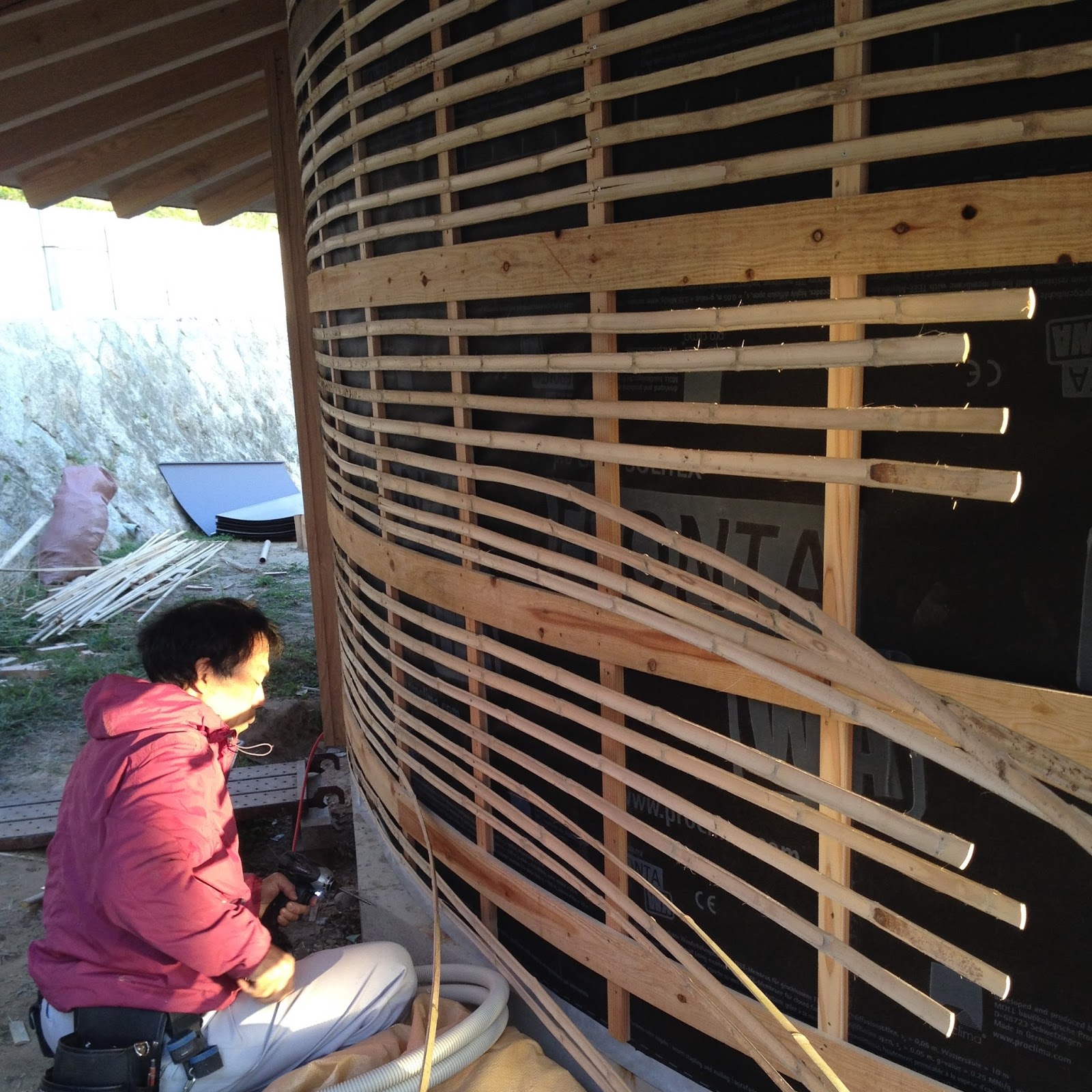

明後日から外壁は左官が入り竹子舞を編んでいくので今日その準備が終った。


明日から屋根屋さんが入るので今日中に屋根の仕舞を終らせた。
これは天端の天窓の仕舞。



 何重にも防水紙が重なりかなり複雑なのでついつい手伝いながら昼までの予定が、終日この仕事になってしまった紫のボク。

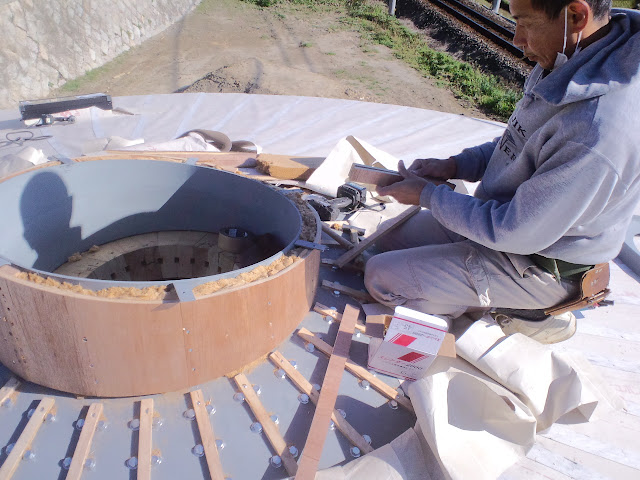

一方で7カ所ある天窓の設置も行なった。




これは薪ストーブの煙突の補強金物の設置をしているところ。



室内ではこんな感じで補強金物が納まる。
相変わらず手伝っているのは紫のボク。


2015年12月4日金曜日

勝手口扉枠, 外壁防水シート


屋根仕事も終わり開口部、出入り口枠の加工取付けに入りました。



庇が深く低いので出入り口のドアは開くと庇に当たってしまうので、ミリを争う精度で設計しました。





保険会社が入るようになってから荒壁工事にも防湿シートが必須になり、やむなく貼っていますが、最近は少し高いですが透湿性と耐久性が高いのでこの黒いドイツ製のシートを貼っています。今回の雨は良いテストになりました。もちろん合格です。


2015年12月2日水曜日

玄関扉枠


今日は杉さん制作の玄関枠を取り付けた。



2015年12月1日火曜日

防水シート

今日はスタッフも参加して断熱材の充填や防水シートばりの手伝いをしました。
明日遅くから雨模様なので防水シートのテストも出来てタイミングはバッチリでした。
